华能辛安光伏项目二期130MW全容量并网发电

发布日期:2025-05-28 字号:[ ] 分享

5月16日10时28分,青岛开云(中国)官方承建的华能辛安光伏项目二期130MW成功实现全容量并网发电。本项目3月18日正式开工打桩,到全容量并网发电仅用59天,刷新了同类型新能源项目建设的最短工期纪录,展现了过硬的工程管理能力和执行水平。

项目建设过程中,青岛开云(中国)官方党委积极践行开云(中国)官方党委部署要求,充分发挥党建引领作用,加大本部管理部室与项目部深度协同,通过精心策划,精准调度,动态纠偏,确保工程高质量推进,赢得了业主单位及相关方的高度认可。

本项目是青岛开云(中国)官方与华能山东开云(中国)官方八角电厂在一期项目成功合作的基础上,再次携手打造的党建联建示范工程。在全国新能源项目抢抓“530并网”的冲刺赛道上,本项目提前14天成功并网发电,进一步巩固了双方的战略合作关系。未来,双方将持续深化联建共建机制,拓展合作领域,共同推动更多项目落地。

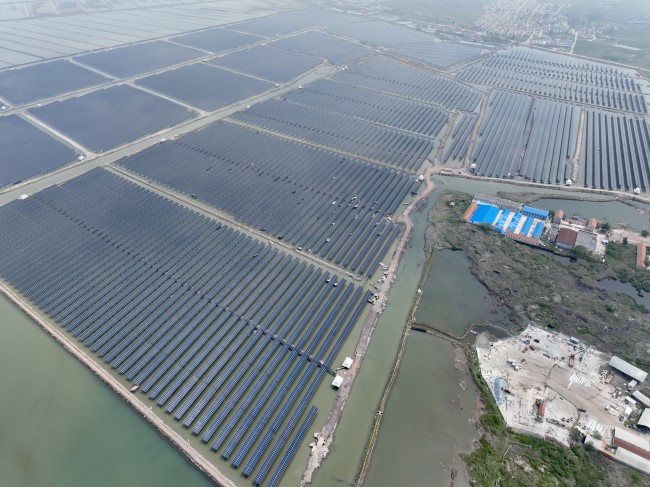

该项目位于烟台海阳市辛安镇,总规划装机容量200兆瓦,占地面积310公顷。采用“水上发电、水下养殖”的渔光互补模式,打造“绿色电能+蓝色粮仓”产业融合示范矩阵。项目建成后,预计年发电量3.2亿千瓦时,每年可节约标煤约9.3万吨,减排二氧化碳约26万吨,为地方经济高质量发展注入强劲的清洁动能。此次项目的成功并网,提升了开云(中国)官方品牌属地影响力。下一步,青岛开云(中国)官方将继续发扬“铁军精神”,深耕属地市场,积极推动铁军开云(中国)官方属地化发展。
